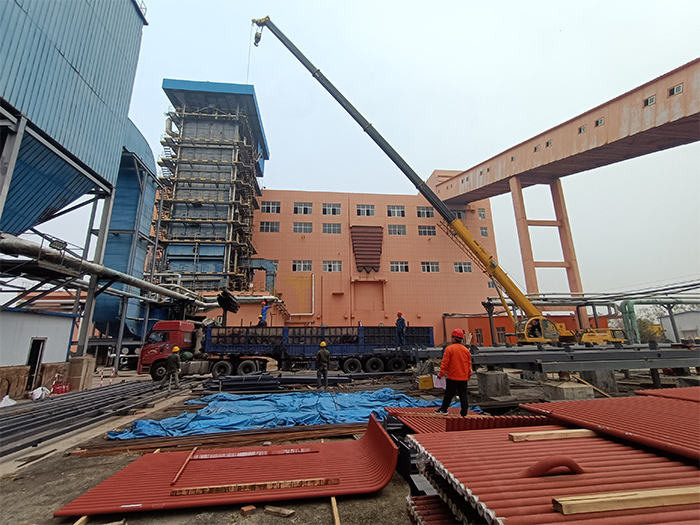

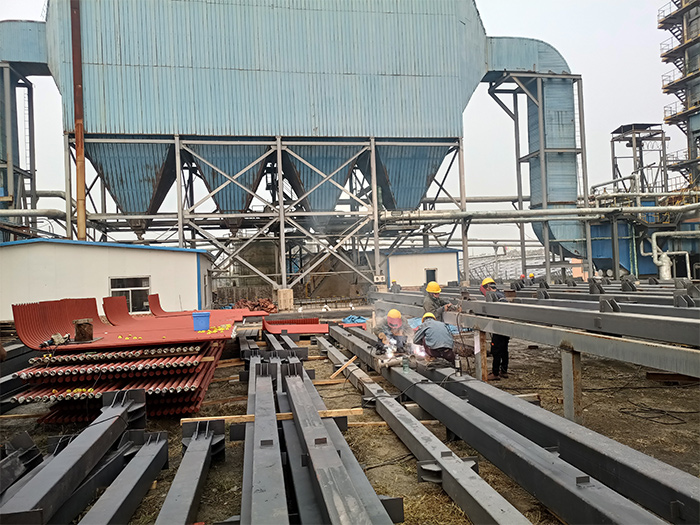

10月30日晚十时,第四车水冷壁、钢架到货,经过对车上人员及货物严密消杀后,货运车于10月31日早上进场。项目组立即调集机械和人员卸车存放。目前水冷壁、钢架到货率已完成90%。现场钢架的拼装工作加紧进行,预计下周对预制好的部分钢架进行吊装。

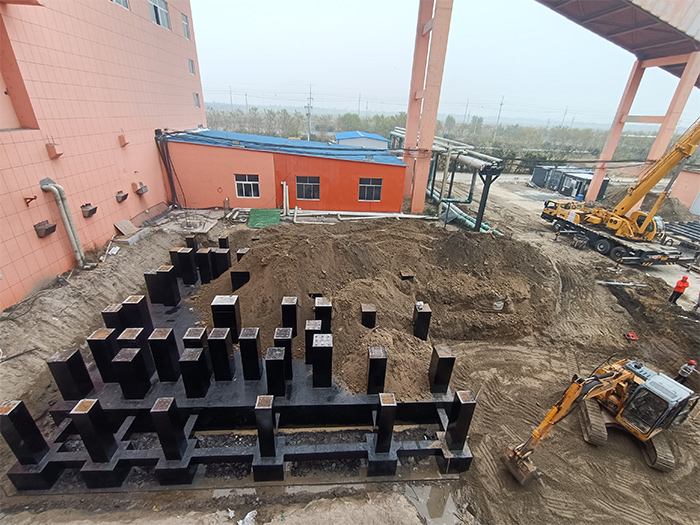

同时,锅炉基础回填作业继续进行,土建空预器基坑挖掘施工中。
撰稿人:李萍萍
