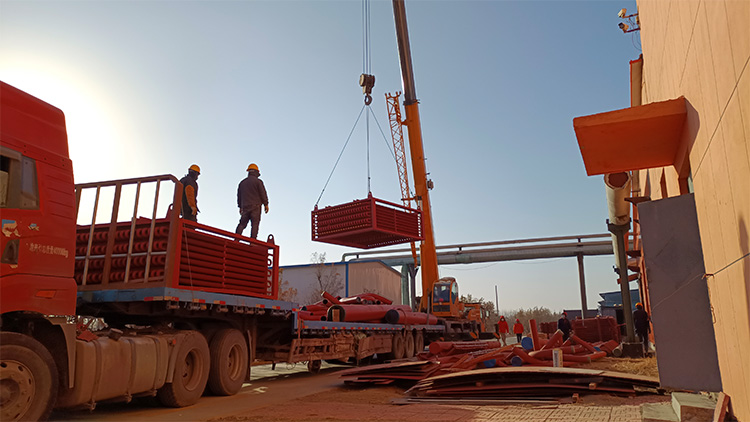

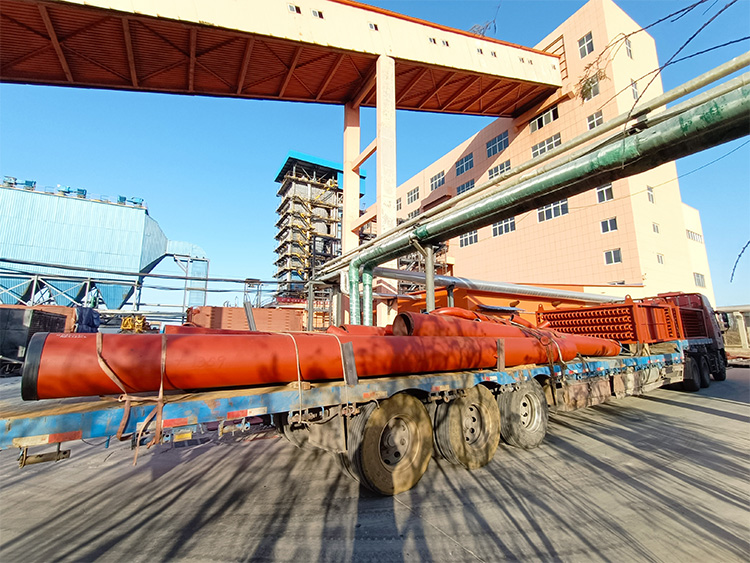

12月18日,第十七车货物于今天上午到达,包含省煤器、连接管、下降管,经消杀完毕后进入施工现场,项目组安排吊车和相关人员卸货存放。锅炉钢架平台步道扶手安装已完成。水冷壁组对密封焊接继续加紧进行,预计下周进行吊装。
撰稿人:李萍萍
12月18日,第十七车货物于今天上午到达,包含省煤器、连接管、下降管,经消杀完毕后进入施工现场,项目组安排吊车和相关人员卸货存放。锅炉钢架平台步道扶手安装已完成。水冷壁组对密封焊接继续加紧进行,预计下周进行吊装。
撰稿人:李萍萍
